正义反腐网·《反腐廉政月刊》杂志社综合讯:(公民记者程敏报道)总投资高达75亿元人民币、被列为国家“十四五”规划重点项目的福建省三明市永安抽水蓄能电站,近日爆出下水库大坝施工被指存在严重偷工减料,危及电站整体安全;多名监管工程品质人员被爆接受施工方宴请,身边均有异性有偿陪侍。

▲中国电建(601669.SH)旗下子公司中国水利水电第三工程局有限公司(图片来源:视频截图)
此项目由中国电建(601669.SH)旗下子公司中国水利水电第三工程局有限公司(简称“水电三局”)承建。在舆论压力下,中国电建通报称,已对该事件成立调查组。
数百根锚筋桩的长度严重“缩水”
据《经济参考报》深入调查发现,永安抽蓄电站下水库用于加固大坝坝肩边坡岩土体的的数百根锚筋桩施工品质存在严重质量缺陷:
1. 实际长度大幅缩水
设计图纸要求锚筋桩长度由9米调整至12米,但现场施工人员透露,部分锚筋桩的实际安装长度仅有3至5米,有的甚至不到2米,远低于设计标准的三分之一。此外,完整的桩体结构应由三根钢筋焊接组成,但实际施工中,三根钢筋仅采用简单的“点焊”连接,且长短不一,未能形成设计要求的整体性。

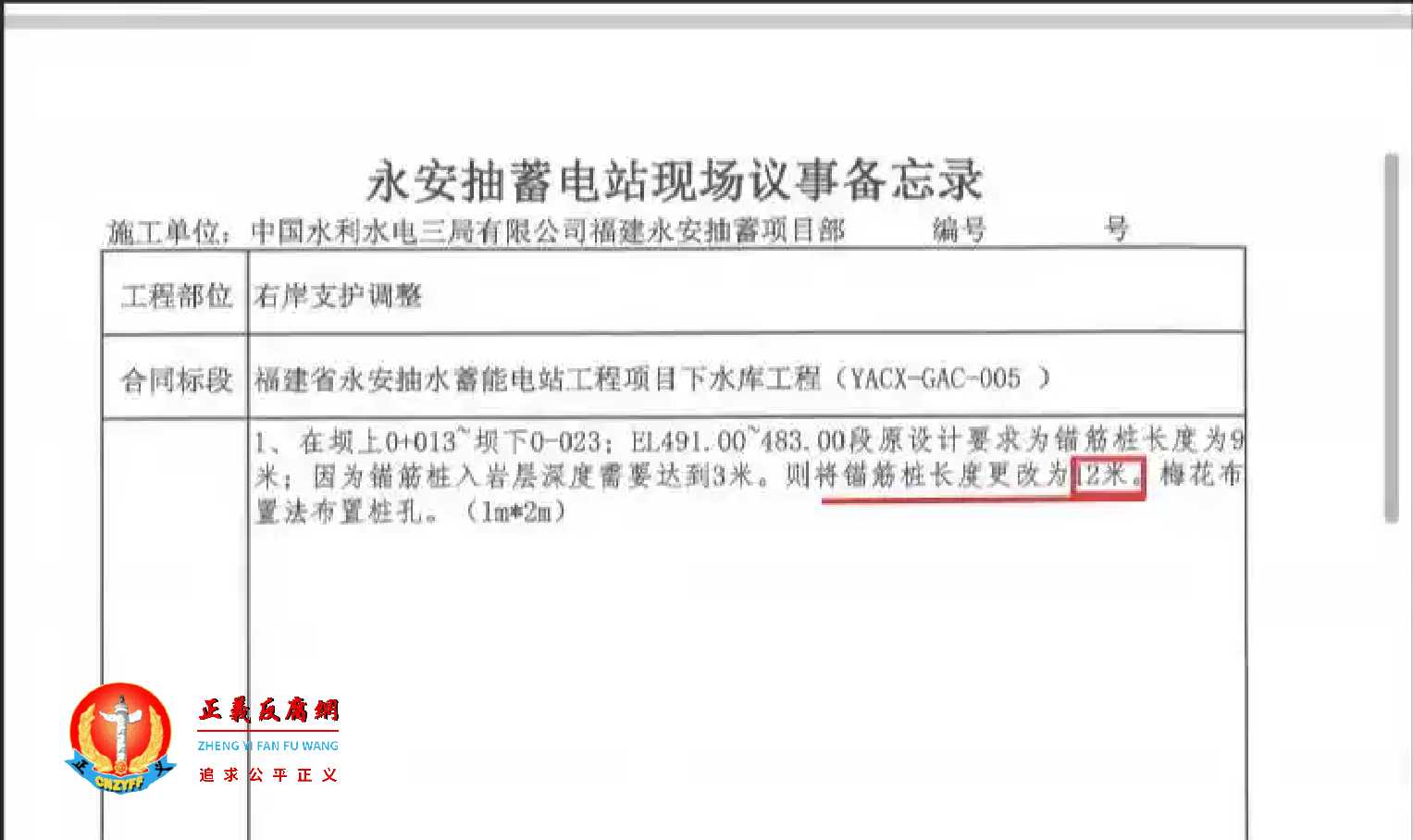

▲现场议事备忘录明确锚筋桩长度为12米。制图 刘超
2. 水泥用量严重不足
锚筋桩施工规范要求分两步注浆,以密闭钻孔空间并确保结构强度。然而,施工人员反映,原本每个桩孔需使用4袋水泥,但实际是1袋水泥用于十多个桩孔。多数锚筋桩在插入后,未按要求进行足量水泥砂浆灌注,施工方仅在桩孔口进行简单封浆处理以应付检查。
有现场工人称:“焊钢筋太麻烦了,一天估计(只能)焊一两根,所以把它简单化了。”多名参与施工的工人估计,已完成的600余根锚筋桩中,可能仅有约30%符合设计要求,其余多数为“残次品”。

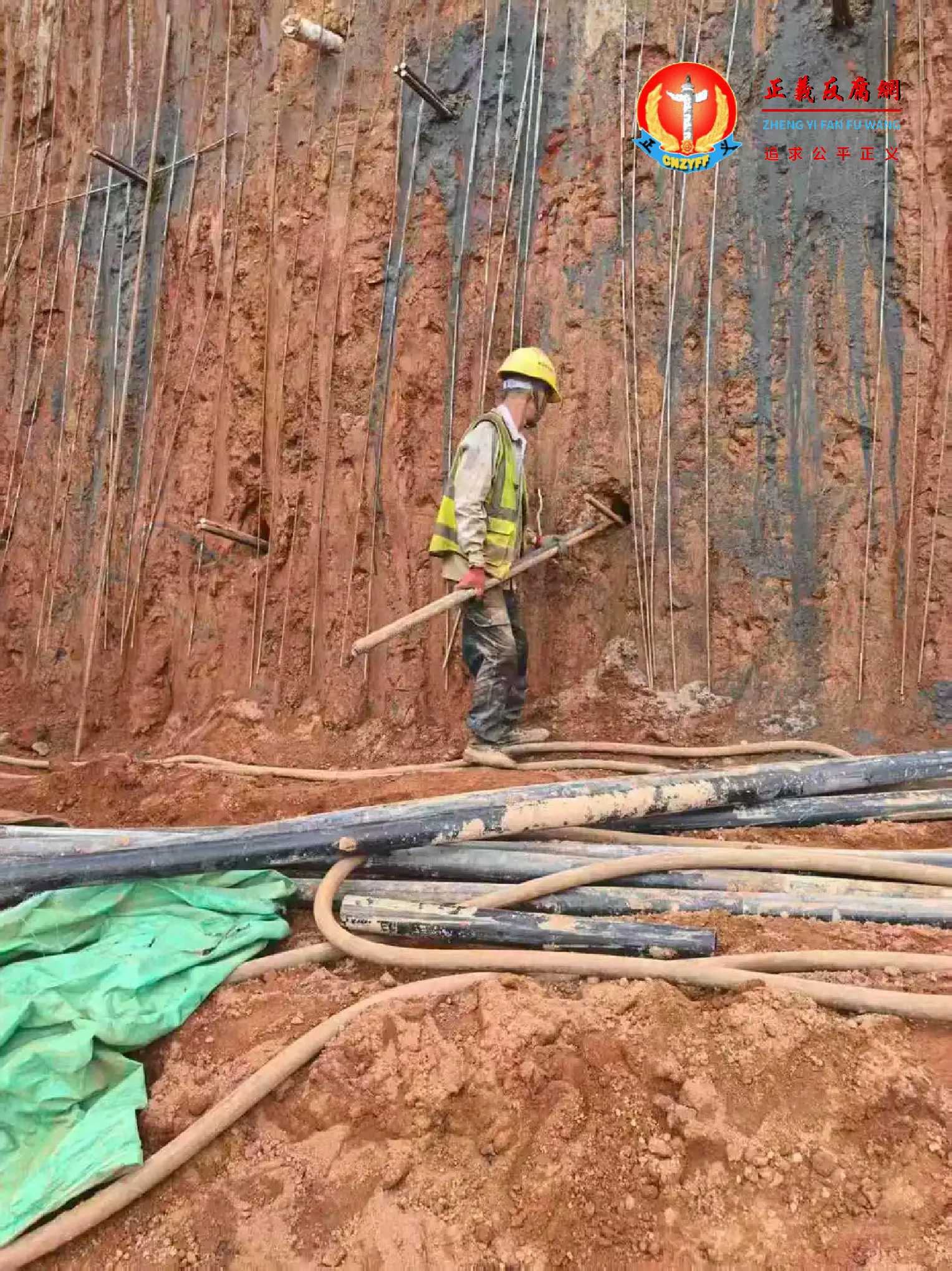

▲工人在徒手将两根钢筋插入孔洞,钢筋长度约两米。(图片来源:资料照片)
专家警告:工程品质危及大坝安全
相关专业人士指出,下水库大坝是永安抽蓄电站的核心关键建筑,其品质直接关乎电站长期运行的安全稳定。锚筋桩长度缩水和注浆不足,将直接影响桩体的加固作用,削弱大坝整体边坡的承载与稳定能力,潜在风险极高。
值得注意的是,由中国水利水电第十六工程局有限公司承建的电站下水库边坡工程,此前曾于今年8月发生大面积垮塌事故,凸显该电站整体边坡工程品质的隐患。据了解,该边坡同样采用锚筋桩加固岩土体,但施工质量存疑。

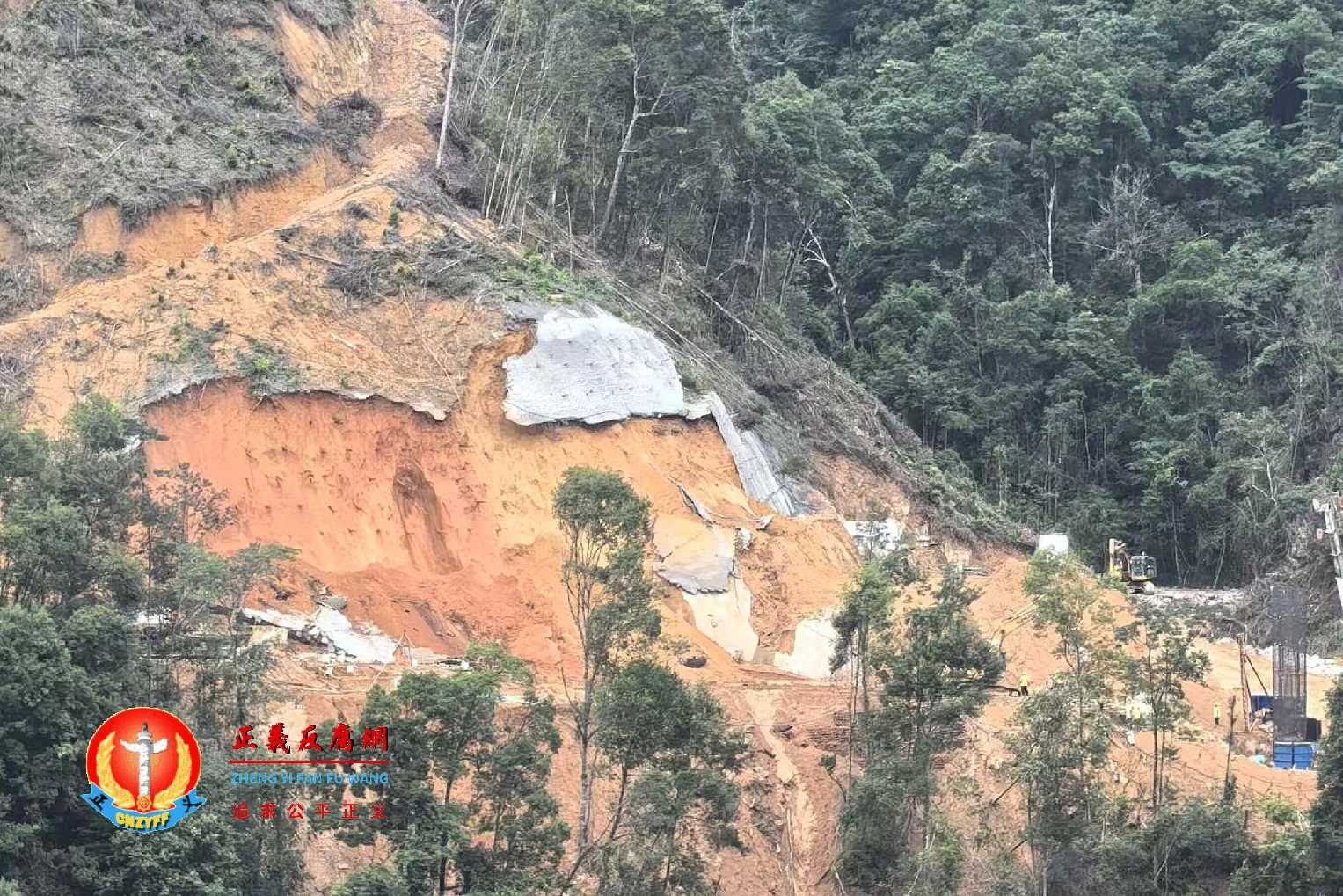

▲水电十六局建设的边坡曾于今年8月发生过大面积垮塌,该边坡同样采用锚筋桩加固岩土体。(图片来源:资料照片)
监管失灵 设计、施工、监理“一家亲”
本次丑闻的核心问题之一,在于施工方与监理方之间存在利益输送和监管失职。
另外,记者发现该工程的监理单位浙江华东工程咨询有限公司(简称“华东咨询公司”)为设计单位中国电建集团华东勘测设计研究院有限公司(简称“华东勘测设计院”)的全资子公司,而华东勘测设计院又为中国电建的全资子公司。
涉嫌偷工减料工程的设计方、施工方与监理方同属于中国电建,有业内人士对上述三方能否履行好自己的职责表示疑虑。
《经济参考报》获取的视频显示,该标段监理单位华东咨询公司的多名监理人员曾接受施工方宴请,在KTV娱乐场所饮酒唱歌,每人身边均有一至两名异性有偿陪侍人员。据知情人士透露,监理等相关方与施工方的此类违规行为并非首次发生。

▲监理单位浙江华东工程咨询有限公司的多名监理人员曾接受施工方宴请,在KTV娱乐场所饮酒唱歌,每人身边均有一至两名异性有偿陪侍人员。(图片来源:视频截图)
该工程的设计方(中国电建集团华东勘测设计研究院有限公司)、施工方(水电三局)以及监理方(华东咨询公司),均为中国电建旗下的全资或控股子公司。有业内人士对上述三方能否履行好自己的职责表示疑虑。
面对严重的偷工减料和监管腐败指控,11月28日,永安市水利局工作人员对《极目新闻》称,据其了解,目前已经成立专项调查组,工作人员已到现场进行调查核实。
